Đồng chí Nông Quang Nhất, Phó Chủ tịch UBND tỉnh Thái Nguyên kiểm tra tiến độ thi công tuyến đường Bằng Phúc - Quảng Bạch
Ngày 31/7/2026, Đồng chí Nông Quang Nhất, Phó Chủ tịch UBND tỉnh Thái Nguyên cùng một số lãnh đạo, sở , ngành liên quan của tỉnh đã đi kiểm tra tiến độ thi công tuyến xây dựng đường Bằng Phúc - Quảng Bạch . Lãnh đạo xã Quảng Bạch đi cùng đoàn có đồng chí Triệu Đức Phú, Bí thư Đảng ủy, Chủ tịch HĐND xã; Đồng chí Ma Chí Hiếu, Phó Bí thư Đảng ủy, Chủ tịch UBND xã và Lãnh đạo, chuyên viên Phòng Kinh tế xã.

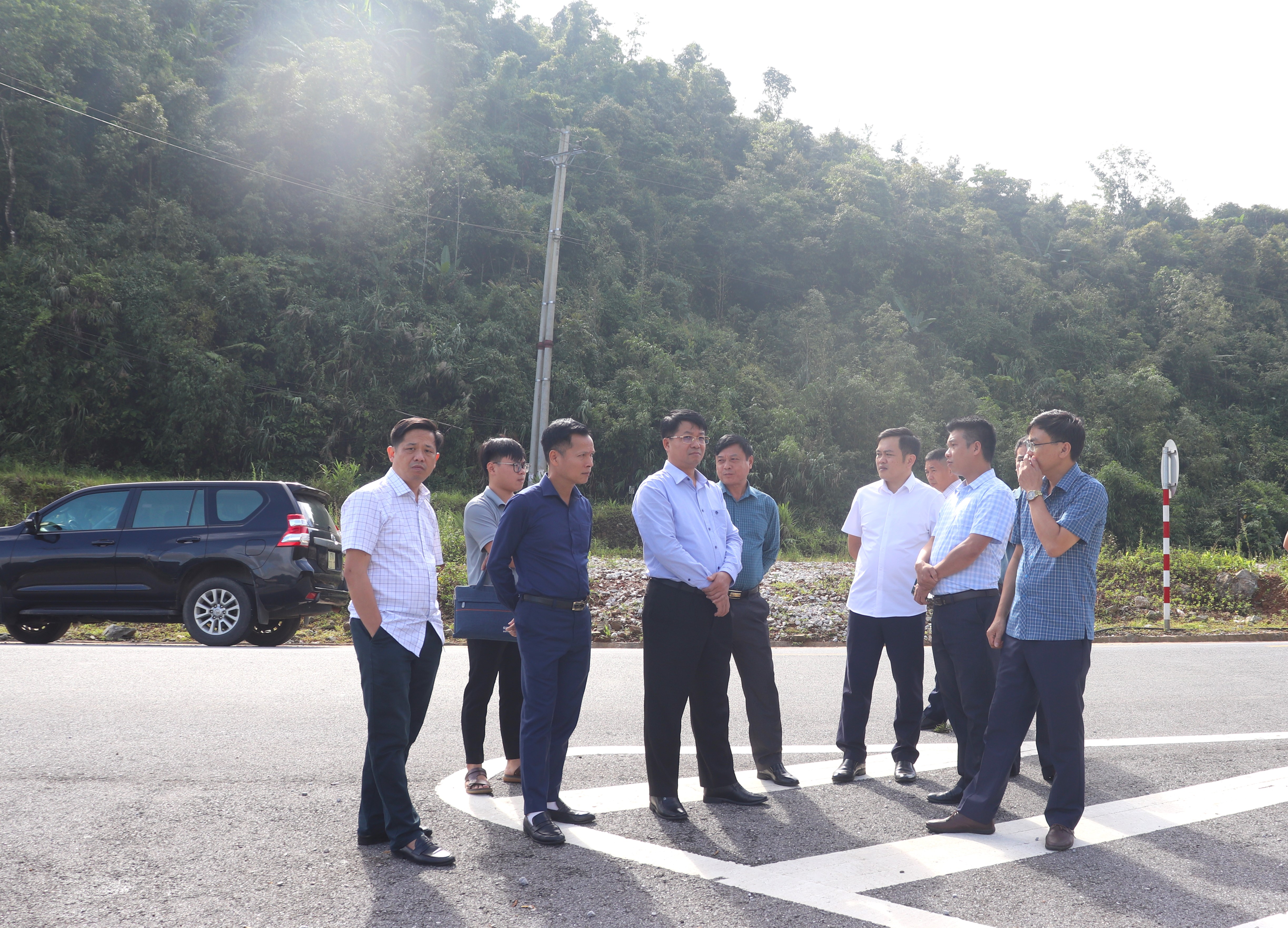

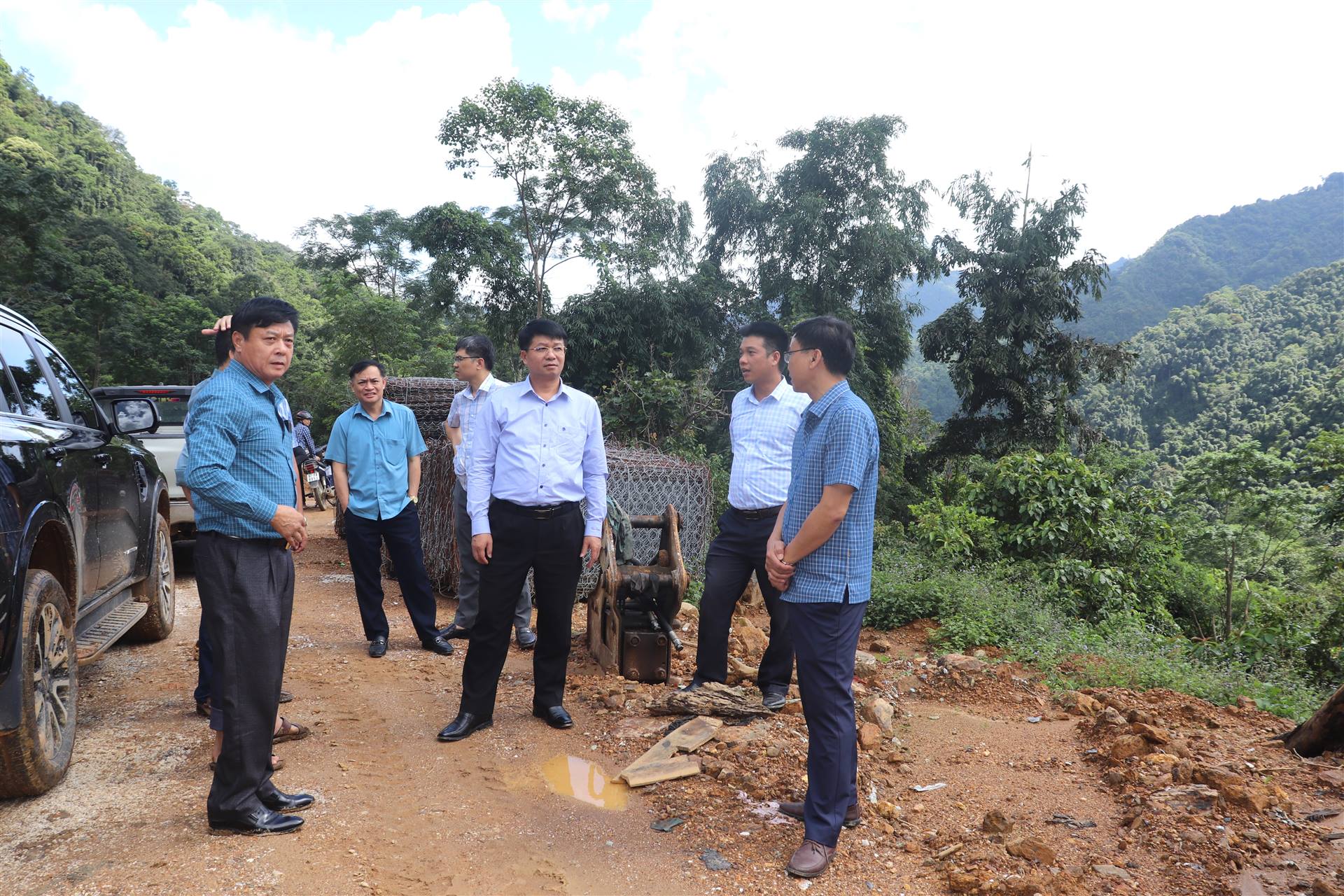

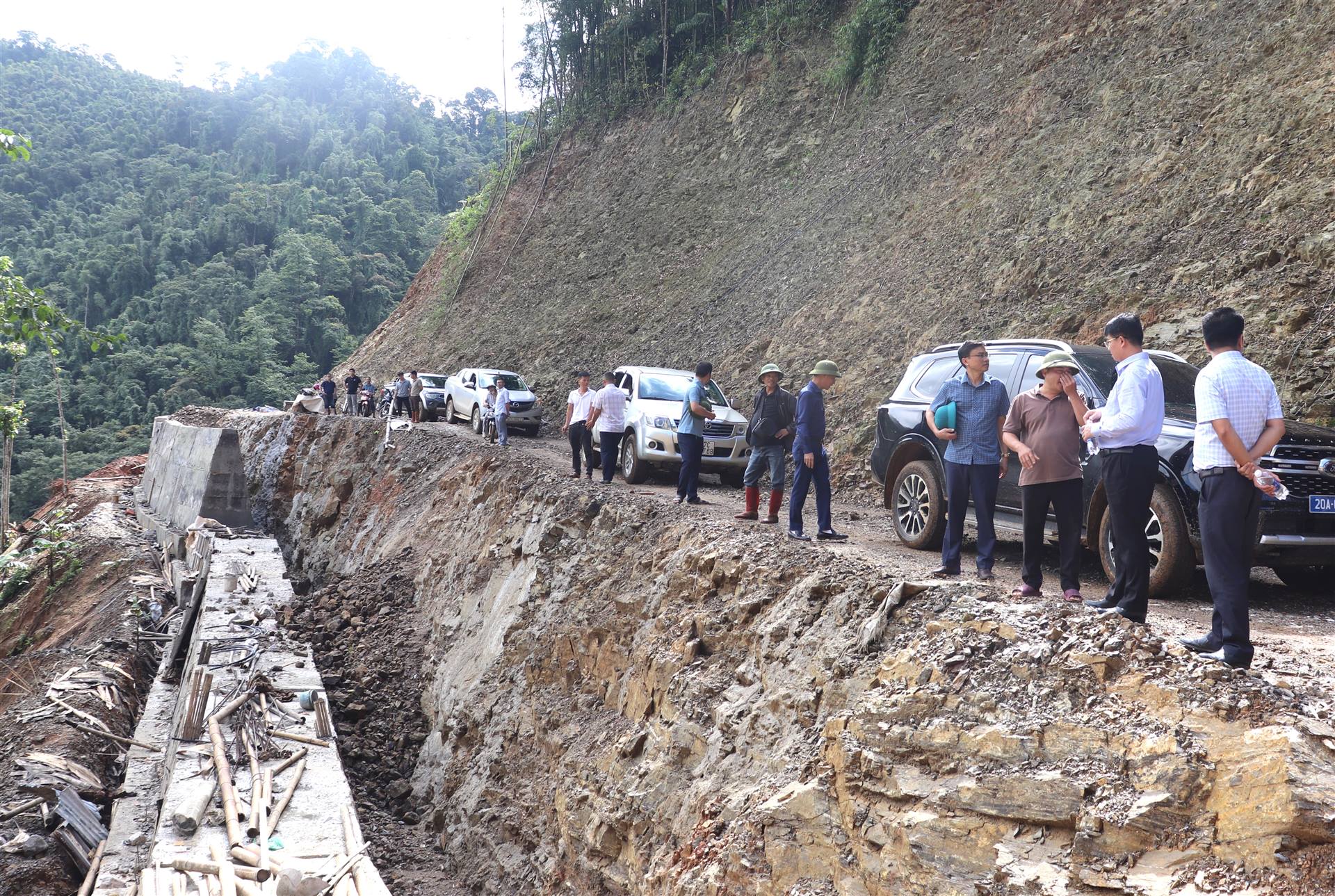

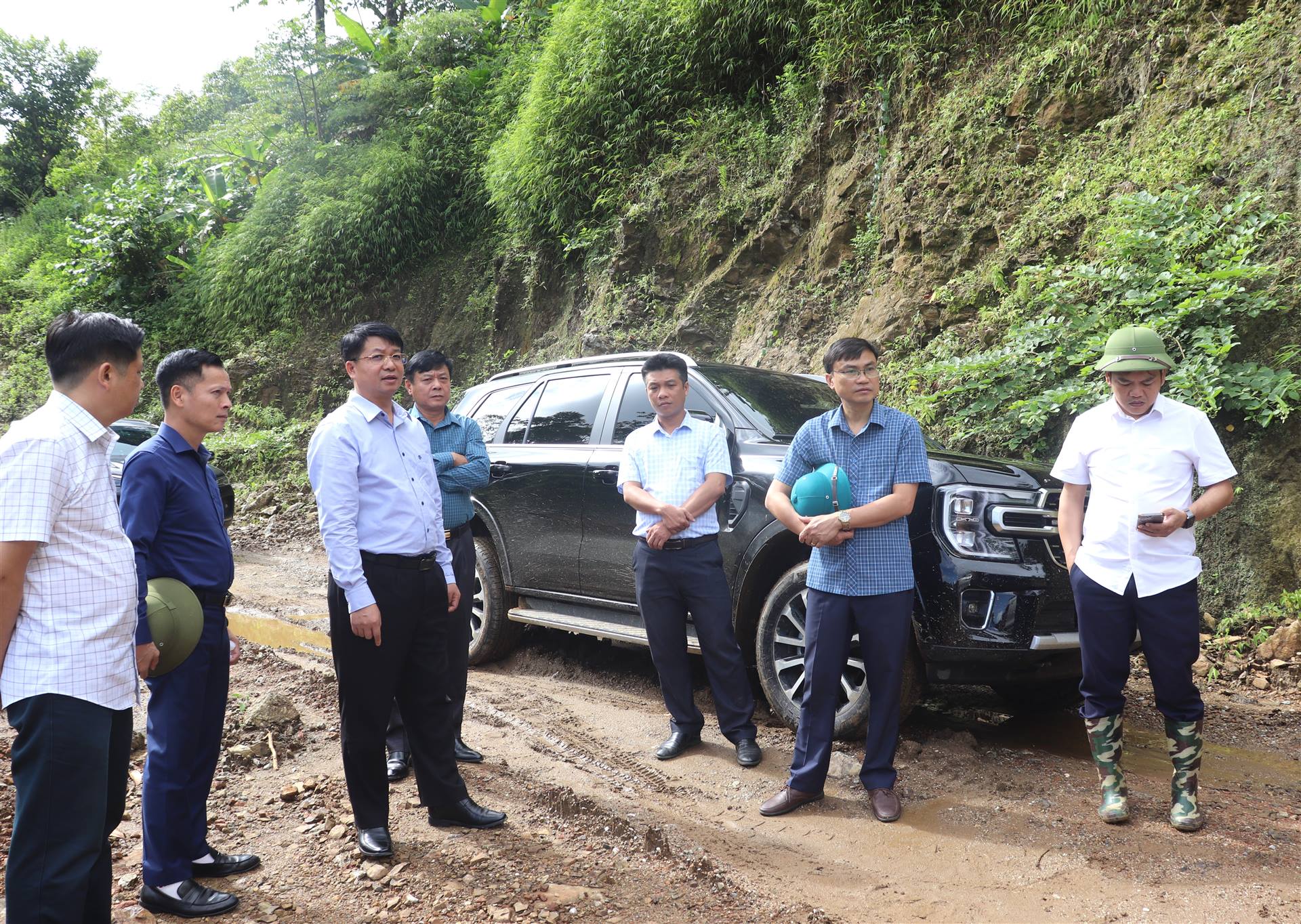

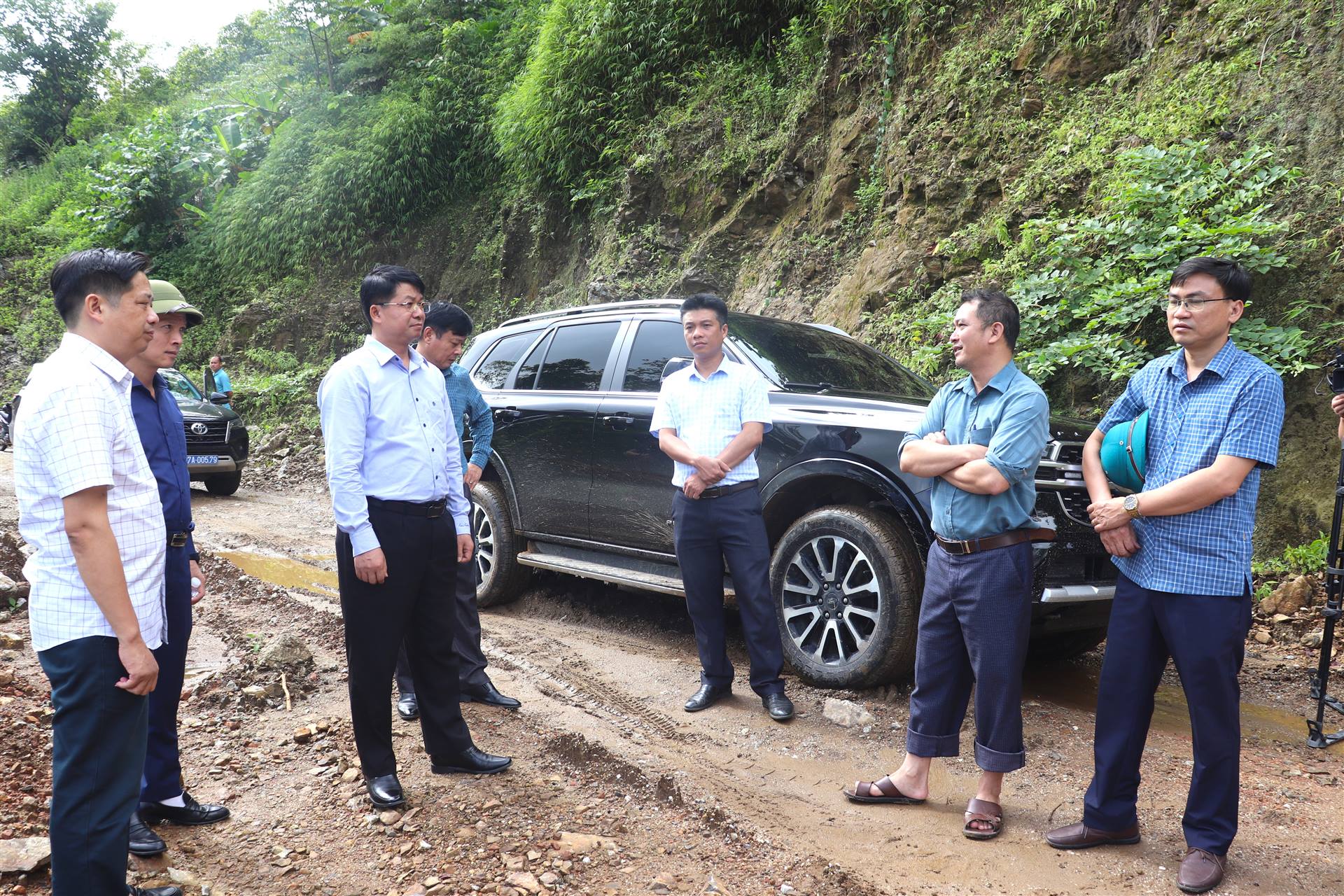

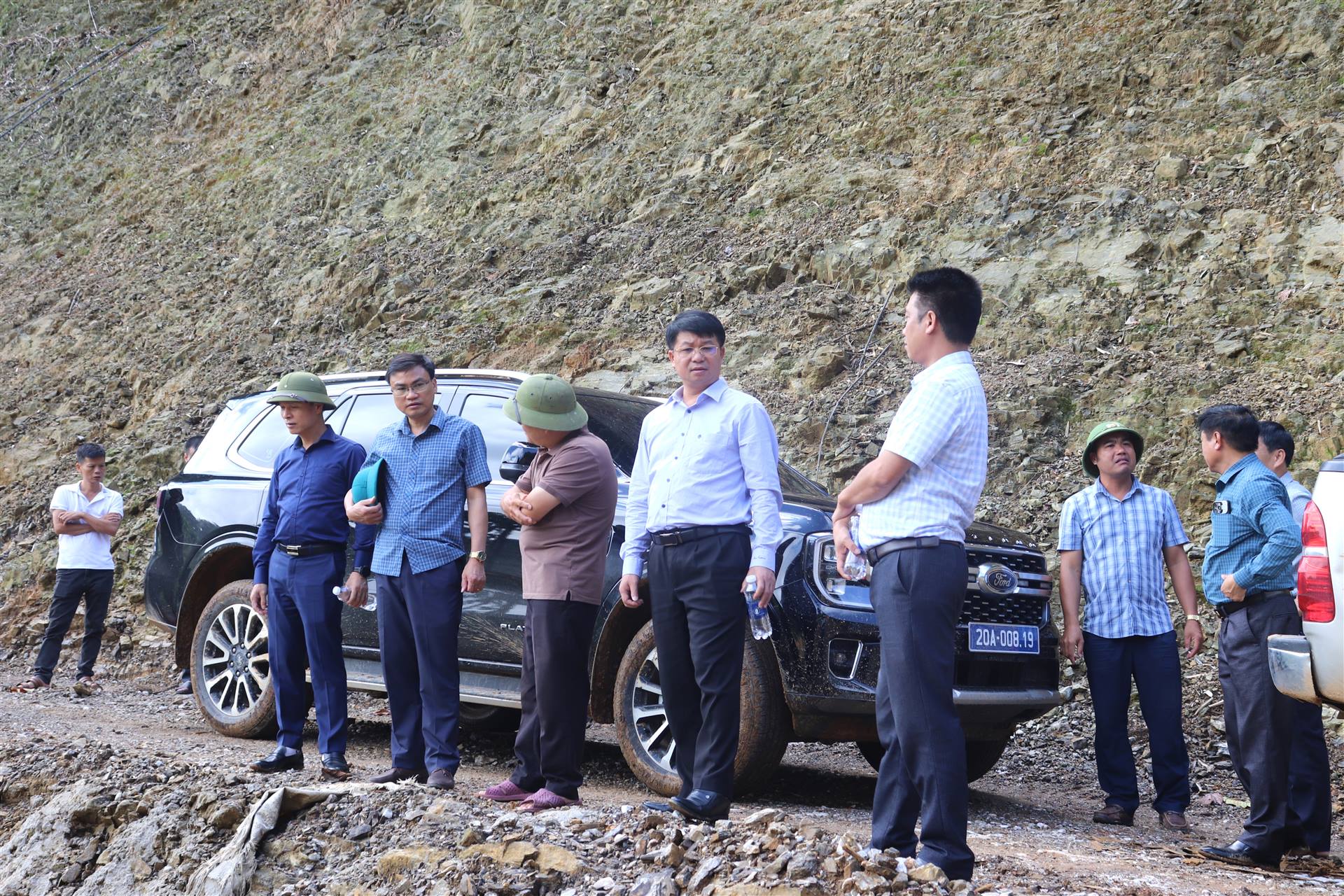

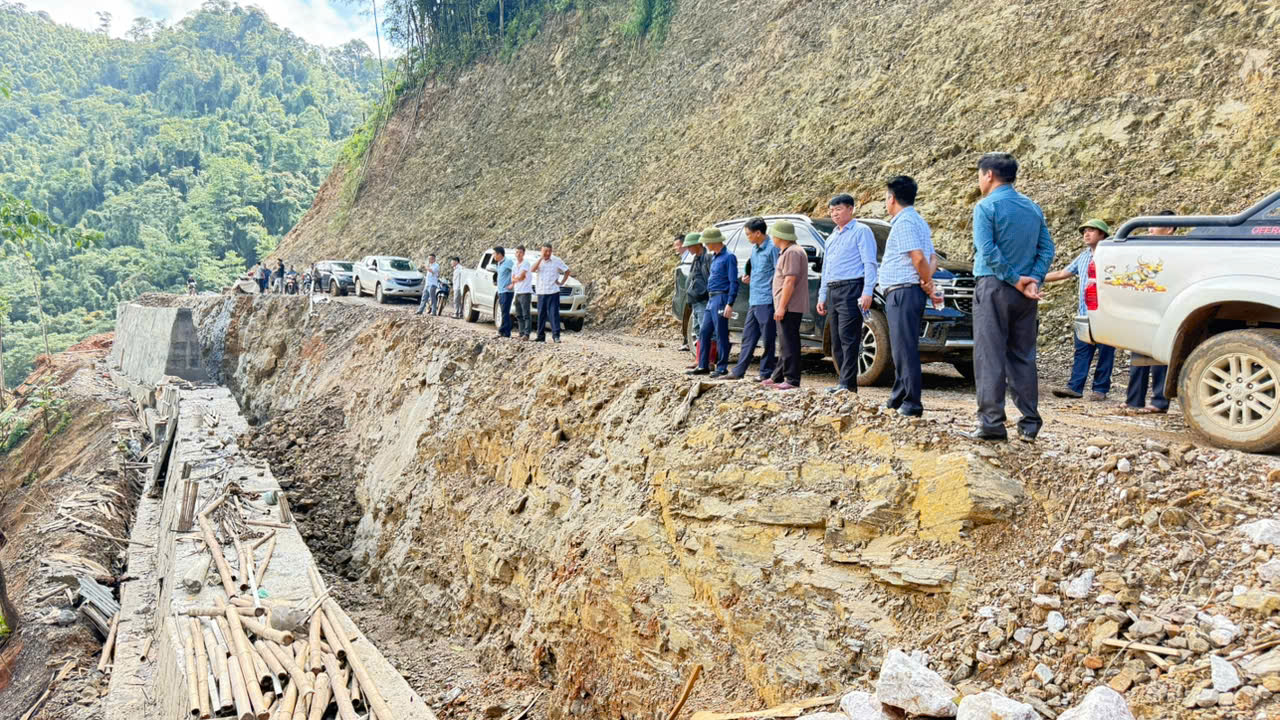

Một số hình ảnh Đồng chí Nông Quang Nhất, Phó Chủ tịch UBND tỉnh Thái Nguyên kiểm tra thực địa tại tuyến đường.
Đoàn đã có chuyến kiểm tra thực địa đi từ tuyến đầu giáp Bằng Phúc đến điểm cuối là giáp xã Quảng Bạch. Sau khi đi kiểm tra thực địa, đoàn cũng đã có buổi làm việc với xã Quảng Bạch và các chủ thầu công trình. Tại buổi làm việc, Lãnh đạo xã đã trực tiếp báo cáo về tiến độ thực hiện công trình. Dự án Đầu tư xây dựng tuyến đường Quảng Bạch - Bằng Phúc có chiều dài hơn 16km, tổng mức đầu tư trên 142 tỷ đồng. Tổng tiến độ thi công của dự án đạt gần 80%, cụ thể như sau: Gói thầu số 04 thi công xây lắp (Nhà thầu thi công xây lắp Liên danh công ty Huy Hoàn -Long Thịnh): Đoạn tuyến từ Km0 - KM7+00 và Km13+700-Km16+191. Các đơn vị đã thi công được khoảng 80% tổng khối lượng của gói thầu. Đoạn tuyến từ Km0+00 - Km7+00: Cơ bản đã hoàn thiện mặt đường, các hạng mục công thoát nước ngang, rãnh thoát nước dọc... Đoạn tuyến Km13+700-Km16+191: Đã thi công nền mặt đường và cống thoát nước được khoảng 2km. Các hạng mục kè chăn đất, nền mặt đường còn lại đang triển khai thi công. Đối với gói thầu số 12 thi công xây lắp (Nhà thầu thi công xây lắp Liên danh Giao thông Xây dựng 1- Lâm Sơn-Trường Bích): KM7+00 - Km13+700 và Km16+191 đến cuối nút giao cuối tuyển. Các đơn vị đã thi công được khoảng 75% tổng khối lượng của gói thầu. Đoạn tuyến từ Km7+00-Km8+400: Đã thi công hoàn thiện các hạng mục nền mặt đường, hệ thống thoát nước, hạng mục ATGT... Các đoạn còn lại (Km8+400-Km13+700 và nút giao cuối tuyến): Các đơn vị đã thi công xong các hạng mục nền đường, cống thoát nước và kè chắn đất. Còn lại hạng mục mặt đường, rãnh thoát nước dọc, ATGT các đơn vị đang triển khai thi công.











Một số hình ảnh của buổi làm việc tại xã Quảng Bạch.
Về tiến độ giải ngân, tổng vốn giao (lũy kế từ lúc khởi công): 141.963.163.707 đồng. ( Trong đó, Ngân sách trung ương: 125.963.163.707 đồng; Ngân sách địa phương là ngân sách huyện trước sắp xếp; Nguồn thu tiền sử dụng đất là 16 tỷ đồng. Tổng vốn đã giải ngân 96,477,036.164 đồng ( Ngân sách trung ương: 95.477.036.164, đồng; Ngân sách địa phương: 1 tỷ đồng)…
Tại đây, các đơn vị cũng đã có kiến nghị về một số khó khăn như: tình trạng khan hiếm nguồn cung vật liệu (đá và cát), giá xăng dầu tăng cao ảnh hưởng rất lớn đến quá trình thi công. Quá trình vận chuyển nhiên, vật liệu của các đơn vị phía trong tuyến khó khăn. Một số vị trí trên tuyến do ảnh hưởng của mưa bão đã bị sạt lở taluy dương, dẫn tới cần điều chỉnh, phát sinh về thiết kế và giải phóng mặt bằng…
Đồng chí Nông Quang Nhất, Phó Chủ tịch UBND tỉnh phát biểu kết luận.
Phát biểu kết luận buổi làm việc đồng chí Nông Quang Nhất, Phó Chủ tịch UBND tỉnh yêu cầu chủ đầu tư tăng cường phối hợp với các nhà thầu, đơn vị tư vấn, Sở Xây dựng và các địa phương để kịp thời tháo gỡ khó khăn, vướng mắc trong quá trình triển khai. Các nhà thầu xây dựng biểu đồ tiến độ chi tiết, có biện pháp tổ chức thi công cụ thể, kiểm soát chặt chẽ tiến độ từng hạng mục. Cùng với đó là bảo đảm tuyệt đối an toàn lao động, an toàn giao thông và vệ sinh môi trường, hạn chế tối đa ảnh hưởng đến đời sống người dân khu vực dự án. Đối với các vị trí sạt lở, đồng chí chỉ đạo khẩn trương khảo sát, hoàn thiện hồ sơ điều chỉnh thiết kế, xử lý dứt điểm để bảo đảm chất lượng, an toàn và hiệu quả lâu dài của công trình; chủ động phối hợp với các hộ dân còn vướng mắc trong công tác giải phóng mặt bằng để sớm bàn giao mặt bằng sạch phục vụ thi công. Đồng thời đồng chí Phó Chủ tịch UBND tỉnh cũng đã nhấn mạnh: đây là dự án có ý nghĩa quan trọng, vì vậy các đơn vị cần quyết tâm, nỗ lực cao nhất để đẩy nhanh tiến độ thi công, phấn đấu đến ngày 30/9/2026 hoàn thành toàn tuyến theo kế hoạch đề ra./.
